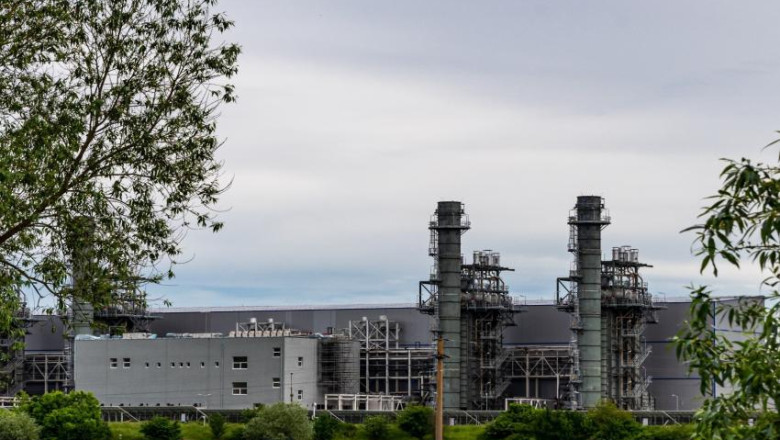

Centrala pe gaze de la Iernut: o investiție crucială pentru România
Centrala electrică pe gaze de la Iernut, o investiție de 269 de milioane de euro realizată de Romgaz, are o capacitate de 430 MW și trebuie finalizată până la 31 decembrie 2026, conform unui document transmis Bursei de Valori București. Proiectul, care a început în urmă cu aproape un deceniu, este realizat în proporție de aproximativ 98%, dar a fost întârziat din cauza rezilierii contractelor cu constructorul.
Modificări legislative și termene importante
Pe 30 decembrie 2025, Guvernul a adoptat Hotărârea nr. 1.164, modificând o hotărâre din 2013 legată de alocarea gratuită a certificatelor de emisii pentru producătorii de energie electrică. Această modificare a prelungit termenele pentru finalizarea investițiilor finanțate nerambursabil până la 31 decembrie 2026, iar cheltuielile aferente pot fi rambursate până la 30 iunie 2027.
Contractul de finanțare extins
Ca urmare a deciziei Guvernului, pe 31 decembrie 2025 a fost semnat Actul Adițional nr. 12 la contractul de finanțare pentru proiectul „Ciclul combinat cu turbine pe gaz – Iernut”, prelungind durata contractului până la 30 iunie 2027. Totuși, Romgaz a subliniat că centrala trebuie să devină operațională până la 31 decembrie 2026.
Provocările întâmpinate în finalizarea proiectului
Gabriela Trânbițaș, directorul financiar al Romgaz, a menționat că finalizarea proiectului este îngreunată de probleme cu constructorul, în urma rezilierii contractului cu firma spaniolă Duro Felguera. Aceasta a afectat ritmul lucrărilor, iar Romgaz trebuie să identifice lucrările rămase și să organizeze noi achiziții. Finalizarea efectivă ar putea dura aproximativ nouă luni după semnarea noilor contracte.
Istoricul și termenii inițiali ai proiectului
Romgaz a semnat contractul inițial pentru construirea centralei în 2016, cu termen de finalizare la începutul anului 2020. După rezilierea contractului în 2021, Romgaz a decis să colaboreze din nou cu Duro Felguera, având în vedere că aceasta deține know-how-ul necesar pentru echipamentele deja montate. Conform noii înțelegeri, centrala trebuia finalizată până la 19 decembrie 2025, dar constructorul a anunțat în august 2025 intenția de a suspenda lucrările, lucru cu care Romgaz nu a fost de acord.
Concluzie
Finalizarea centralei pe gaze de la Iernut este esențială pentru asigurarea stabilității energetice a României în contextul termenului limită din 2026, dar întârzierile persistente ridică semne de întrebare asupra capacității de respectare a acestui termen.
